Meça o avanço físico e financeiro

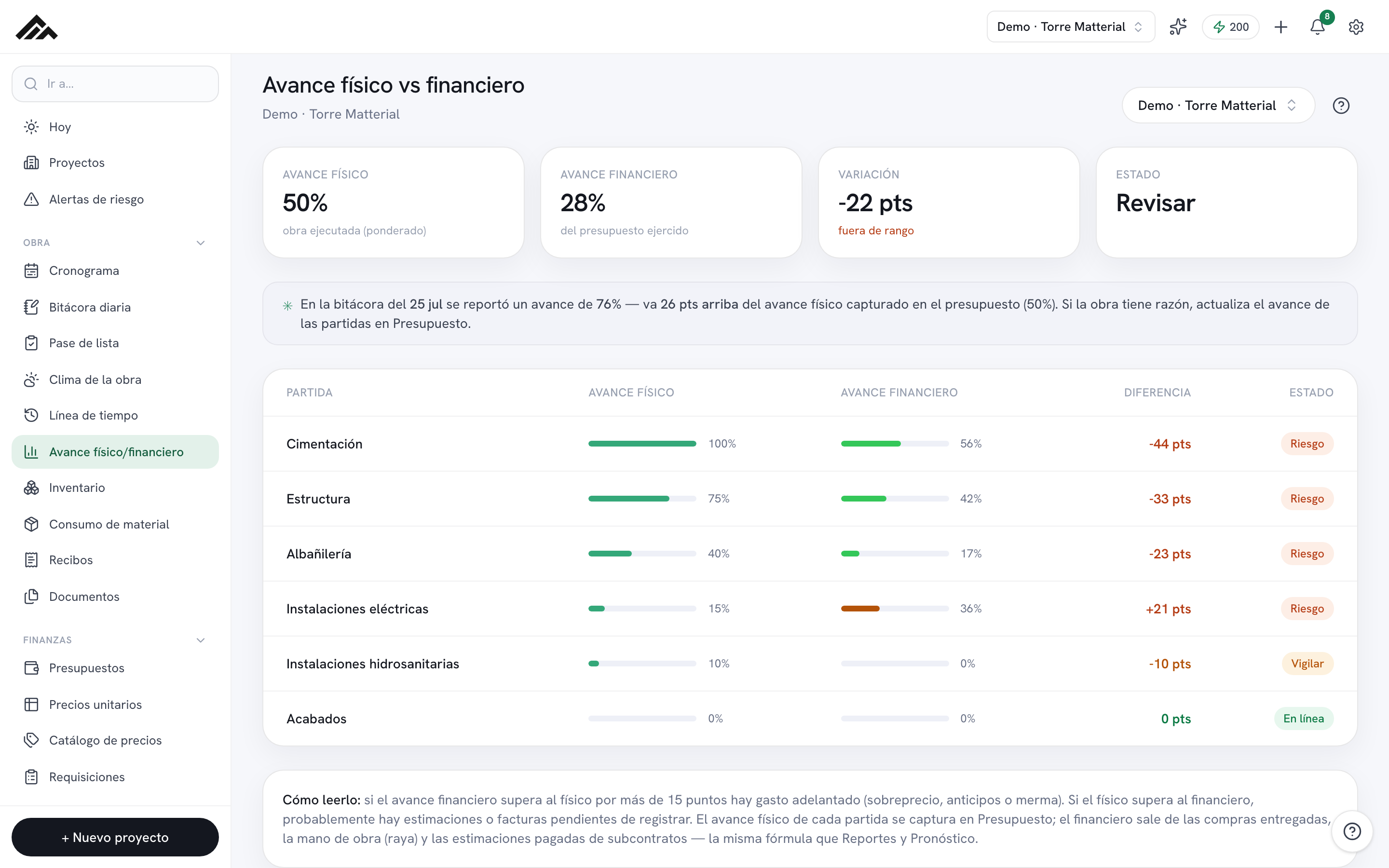

Em Avanço você vê num relance dois números que quase nunca batem: o quanto da obra já foi executado (avanço físico) e o quanto do seu orçamento você já gastou (avanço financeiro). A tela coloca os dois lado a lado, item por item, e avisa quando eles se distanciam demais — que é justamente a hora de olhar de perto. Você não precisa lançar nada aqui nem gastar créditos de IA: tudo é calculado ao vivo com os dados que você já tem em Orçamentos, compras, folha e medições.

- Avanço físico = obra executada, ponderada pelo orçamento; avanço financeiro = gasto dividido pelo planejado. A diferença entre os dois é o sinal que importa.
- Quatro cartões resumem a obra no topo: físico, financeiro, variação (em pontos) e status (Sob controle ou Revisar quando a variação passa de 15 pontos).
- A tabela detalha cada item com seu semáforo — Em dia, Atenção ou Risco — conforme o quanto o físico e o financeiro se distanciaram.
- O avanço físico de cada rubrica é a maior das suas medições: o registrado em Orçamentos, o avanço validado do seu subcontrato ou o das suas tarefas do cronograma (+ → Avanço). Esta tela só lê, compara e mostra de onde sai cada número.
- Se o financeiro passa à frente do físico, o gasto está adiantado; se o físico está mais alto, provavelmente faltam medições ou notas fiscais a lançar. A mesma fórmula de dinheiro que Relatórios e Previsão usam.
- 1
Escolha o projeto
Abra Avanço e, no canto superior direito, use o seletor de projeto para apontar para a obra que você quer revisar. Se você ainda não tem itens de orçamento, a tela te leva com um botão direto para Orçamentos, porque é dali que sai todo o cálculo.
- 2
Leia os quatro cartões no topo
No topo você verá Avanço físico (obra executada, ponderada pelo orçamento), Avanço financeiro (parcela do orçamento gasta), Variação em pontos e Status. Quando a variação passa de 15 pontos, o cartão de status muda para Revisar; abaixo disso, ele fica em Sob controle.
- 3
Desça até a tabela por item
Cada item mostra seu avanço físico e financeiro com barra e porcentagem, a Diferença em pontos (+/-) e um status: Em dia, Atenção (mais de 8 pontos) ou Risco (mais de 15). Assim você identifica rápido qual item está puxando o desvio, em vez de olhar só a média.
- 4
Corrija o avanço físico na fonte
Esta tela é só de leitura. Cada rubrica usa a maior de três medições: a porcentagem registrada em Orçamentos, o avanço validado dos seus subcontratos (medições aprovadas ou pagas, ou o último relatório de avanço validado) e o das suas tarefas do cronograma, registrado em campo com + → Avanço. Abaixo da porcentagem aparece «das suas tarefas» ou «validado do subcontrato» quando não vem de Orçamentos. Para baixá-lo, corrija a fonte que está alta.
- 5
Compare com o que a obra reportou
Se, no Diário de obra, o engenheiro residente registrou uma porcentagem de avanço e ela difere em 5 pontos ou mais da calculada, aparece um aviso com a data do relato e quantos pontos está acima ou abaixo. Se a obra estiver certa, atualize o avanço das tarefas com + → Avanço ou o das rubricas em Orçamentos.
- 6
Interprete a variação com o guia
O cartão 'Como ler' no final aterrissa tudo: financeiro muito acima do físico costuma ser sobrepreço, adiantamentos ou perda de material; físico acima do financeiro costuma ser medições ou notas fiscais ainda por lançar. Use isso para decidir onde colocar a mão.
Perguntas frequentes
De onde vem o avanço financeiro?
Do gasto sobre o planejado. O gasto soma compras entregues, mão de obra (folha) e medições pagas de subcontratos — a mesma fórmula de Relatórios e Previsão, para o dinheiro bater em toda a plataforma. O avanço físico, por outro lado, vem do registrado em Orçamentos, do avanço validado dos subcontratos e das tarefas do cronograma: de cada rubrica conta a maior das três.
Por que o avanço físico não bate com o que o engenheiro residente reporta no diário?
Porque são fontes diferentes: o físico desta tela vem de Orçamentos, dos subcontratos validados e das tarefas do cronograma, e o diário é o que foi ditado em campo. Quando diferem 5 pontos ou mais, Avanço avisa. Se a obra vai bem, atualize o avanço das tarefas com + → Avanço.
E se a minha empresa não usa Orçamentos?
O avanço físico é calculado com as tarefas do cronograma, ponderado pela duração de cada uma. O que você registrar no cronograma ou com + → Avanço aparece aqui, na ficha da obra, em Hoje, nos alertas e no fechamento do dia. As tarefas de uma rubrica (ligadas a ela ou com o mesmo nome, como as do modelo) dão o avanço dela.
O avanço dos meus subcontratos conta?
Sim, o validado: o maior entre as medições aprovadas ou pagas sobre o valor do contrato e o último relatório de avanço que você validou. Um relatório pendente ou uma medição em revisão não o movem. Se uma rubrica tiver vários contratos, eles são ponderados pelo valor.
Esta tela consome créditos de IA?
Não. O avanço físico e financeiro é calculado ao vivo com seus dados de orçamento e gasto; não usa IA nem consome a bolsa mensal de créditos da sua empresa. Você pode consultar quantas vezes quiser, sem custo.
